Yacyretá marca hito en Aña Cuá al instalar primera pieza electromecánica

La EBY instaló la primera pieza electromecánica de 32 toneladas en la turbina N° 1 de Aña Cuá, fabricada en Paraguay por la empresa metalúrgica CIE.

| Por La Tribuna
Agregar La Tribuna en

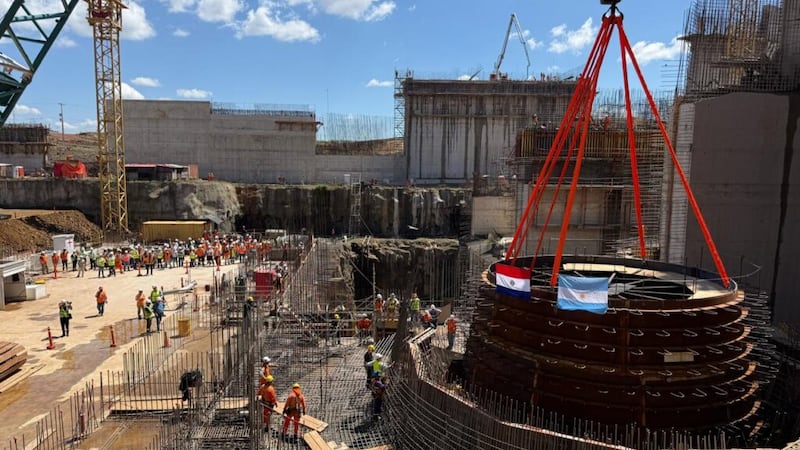

La EBY instaló la primera pieza electromecánica de 32 toneladas en la turbina N° 1 de Aña Cuá.Gentileza Yacyretá

La Entidad Binacional Yacyretá (EBY) alcanzó un paso clave en la construcción del brazo Aña Cuá con el descenso e instalación de la primera pieza electromecánica fija perteneciente a la turbina de la Unidad N° 1.

La estructura colocada corresponde al revestimiento metálico del tubo de aspiración, un componente de 32 toneladas producido por la industria metalúrgica paraguaya CIE S.A. como parte del contrato con el consorcio internacional Voith Hydro Ltda.

Noticia relacionada: Acuerdan mejorar hidrovía y conexiones aéreas en cumbre de URUPABOL

La compleja maniobra técnica de izado y calce final demandó aproximadamente tres horas y media de rigurosa labor de precisión en la casa de máquinas.

Avance hacia la operación comercial

El gerente del proyecto Aña Cuá, Carlos Yorg, remarcó la trascendencia de la jornada para el calendario global del emprendimiento hidroeléctrico:

“Es un hito muy importante y es la primera de las tres que vamos a instalar en el transcurso de la ejecución de la obra. Para nosotros es un motivo de orgullo poder completar este paso tan significativo para el avance de la obra, que nos permitirá acercarnos cada día más al inicio de la operación comercial de este proyecto”, expresó Yorg.

El responsable técnico adelantó que el cronograma contempla para mediados de diciembre la colocación del primer pre-distribuidor de la turbina N° 1. Se trata de un anillo estructural de gran porte, con un peso aproximado de 240 toneladas, encargado de canalizar y orientar el caudal de agua desde la cámara espiral hacia el distribuidor cuando el complejo entre en generación activa.

Precisión milimétrica y maniobra de izado

Por su parte, el ingeniero Pedro Patiño, representante del consorcio constructor, detalló los aspectos técnicos del operativo en la Unidad 1. Explicó que se trata de la estructura de transición del pozo de la turbina, diseñada para vincular la descarga del flujo hídrico directamente con el tubo aspirador.

Leé también: Finanzas verdes: Paraguay tiene el desafío de transformar su potencial ambiental en inversiones

El procedimiento requirió el traslado previo de la mole de acero desde el área de prearmado hasta el alcance de una grúa de 200 toneladas de capacidad.

El equipo izó la carga, completó un giro de 180 grados y la descendió hasta su cota final en el foso. Tras el asentamiento, las cuadrillas iniciaron tareas de nivelación topográfica milimétrica y ajustes estructurales previos a la fase de hormigonado definitivo.
