El proyecto impulsado por la Oficina de la Primera Dama, el Gobierno Nacional y la Administración Nacional de Electricidad (Ande) busca eliminar los cables aéreos, mejorar la estética del microcentro y regularizar la problemática de las conexiones eléctricas clandestinas, en preparación para los 500 años de la capital.
Un recorrido por la ciudad de Asunción es suficiente para observar la cantidad de cables aéreos que le dan un aspecto antiestético a las calles.
Hay alrededor de 15 empresas de telefonía e internet que tienen contrato con la Ande y autorización para instalaciones, pero en la calle se puede ver una cantidad inmensamente superior de tendidos. Y es que, cuando los clientes cancelan servicios, estas compañías simplemente dejan los cables allí, pues les sale más barato instalar nuevas conexiones que recoger las anteriores.
Toda esta problemática es la que planea corregirse, al menos parcialmente, con el proyecto “El centro brilla”, encabezado por la Oficina de la Primera Dama, el Gobierno del Paraguay y la Ande.
El objetivo es reducir la polución visual y revitalizar el casco histórico de Asunción, pero no solo eso. También se espera mejorar la seguridad eléctrica y regularizar las conexiones clandestinas.
La iniciativa tiene como fin preparar a la capital para la conmemoración de los 500 años de fundación, en el año 2037.
Redes subterráneas y e iluminación LED

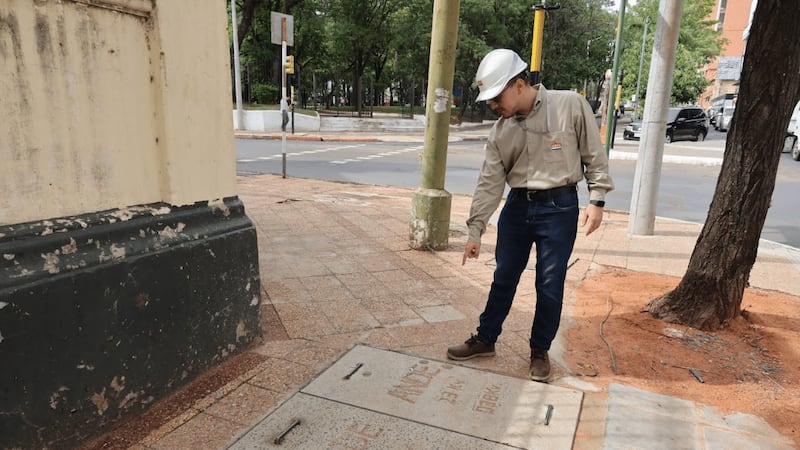

El ingeniero Alfonso Martínez, coordinador de Obras del proyecto y funcionario del Departamento de Supervisión de Obras de Distribución de la Ande, explicó a La Tribuna que el proyecto contempla, además del retiro total de cables aéreos, la construcción de una red subterránea de media y baja tensión y la modernización del sistema de iluminación pública con tecnología LED de alta eficiencia.
La obra incluye excavaciones, colocación de electroductos y reparación de veredas. Próximamente se continuará sobre las calles Estrella, 25 de Mayo y Benjamín Constant, junto con sus transversales.
Según el ingeniero, la primera etapa de la obra se terminó el 14 y 15 de mayo, para conmemorar la independencia. Este primer tramo incluyó las inmediaciones de la Plaza Uruguaya y el Ferrocarril, sobre la calle Presidente Franco y sus transversales, donde ya no se observan cables aéreos.
Se instalaron 22 ductos, nueve de ellos para media tensión (23.000 voltios), nueve para fibra óptica, cámaras de seguridad y telecomunicaciones, y cuatro para baja tensión (220 voltios), que serán utilizados para usuarios de electricidad y para el alumbrado público.
El funcionario resaltó que a partir de estas obras, las empresas de cable y telecomunicaciones están obligadas a coordinar sus tendidos con la Ande, y ya no podrán instalar conexiones aéreas. “Tenemos autorización presidencial para cortar cualquier fibra que no sea subterránea”, aclaró Martínez.
Primera dama quiere obra culminada antes de Navidad
Actualmente, las obras tienen más del 90% de avance, según el ingeniero. Indicó además que la instrucción del presidente de la República es entregar la obra completa antes de Navidad, por lo que la fecha estimada de culminación es el 15 de diciembre.
Según el funcionario, la primera dama de la nación, Leticia Ocampos, instruyó personalmente que los trabajos se aceleren, pues desea que para este fin de año el centro histórico de Asunción pueda brillar en todo su esplendor.
